Varmepumpeprojekt - uge 45
13. november 2020
Varmepumpeprojekt - uge 45
Så er der monteret både vinduer og døre i bygningen og installationen af el-tavlerne er i fuld gang.
Transformerne står klar til at blive monteres i transformerrummet og 10 kV kablet er gravet ind til bygningen og er nu klar til at blive ført ind til transformerne.
I maskinrummet er motorerne blevet monteret på skruekompressorerne og stempelkompressorerne er blevet færdigmonteret.
På taget af bygning er ventilationsanlægget blevet monteret.
Isoleringen af rørene i kølegården er næsten færdig, og der lægges forsat fliser under kølegården.
Billeder fra denne uges byggeplads:

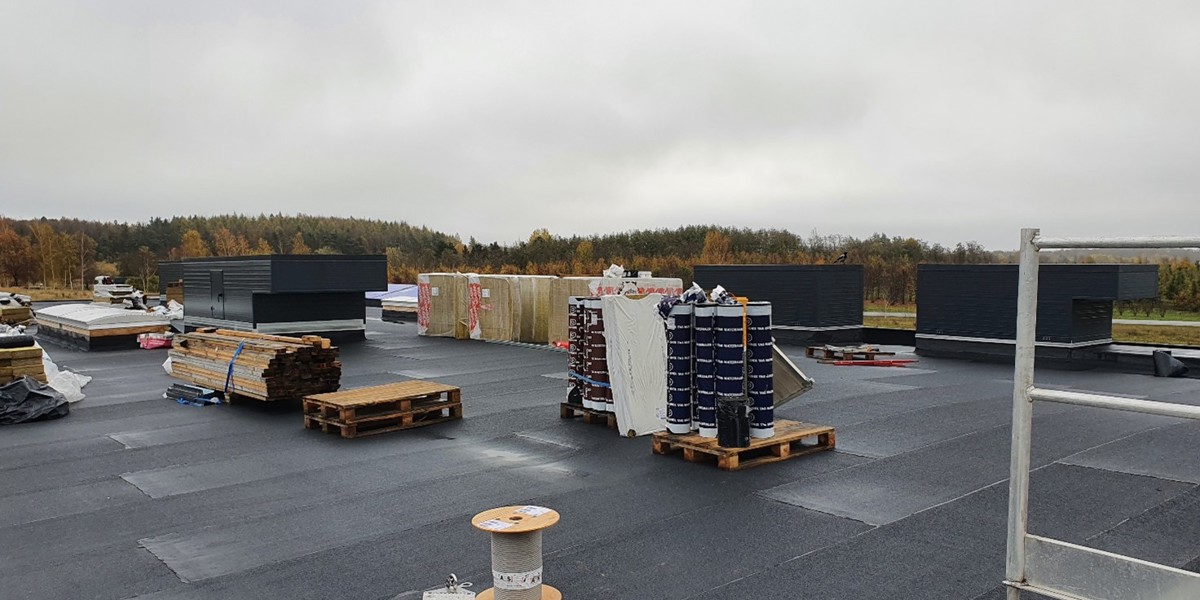

Taget med ventilationsanlæg
